สรุปผลการดำเนินงาน (Work Summary)
- ประสานงานและจองคิว: ยืนยันการดำเนินการเรื่องปูนผสมเสร็จและเครนสำหรับวันพรุ่งนี้ (27 มี.ค.) เรียบร้อยแล้ว พร้อมแม็คโครเล็ก

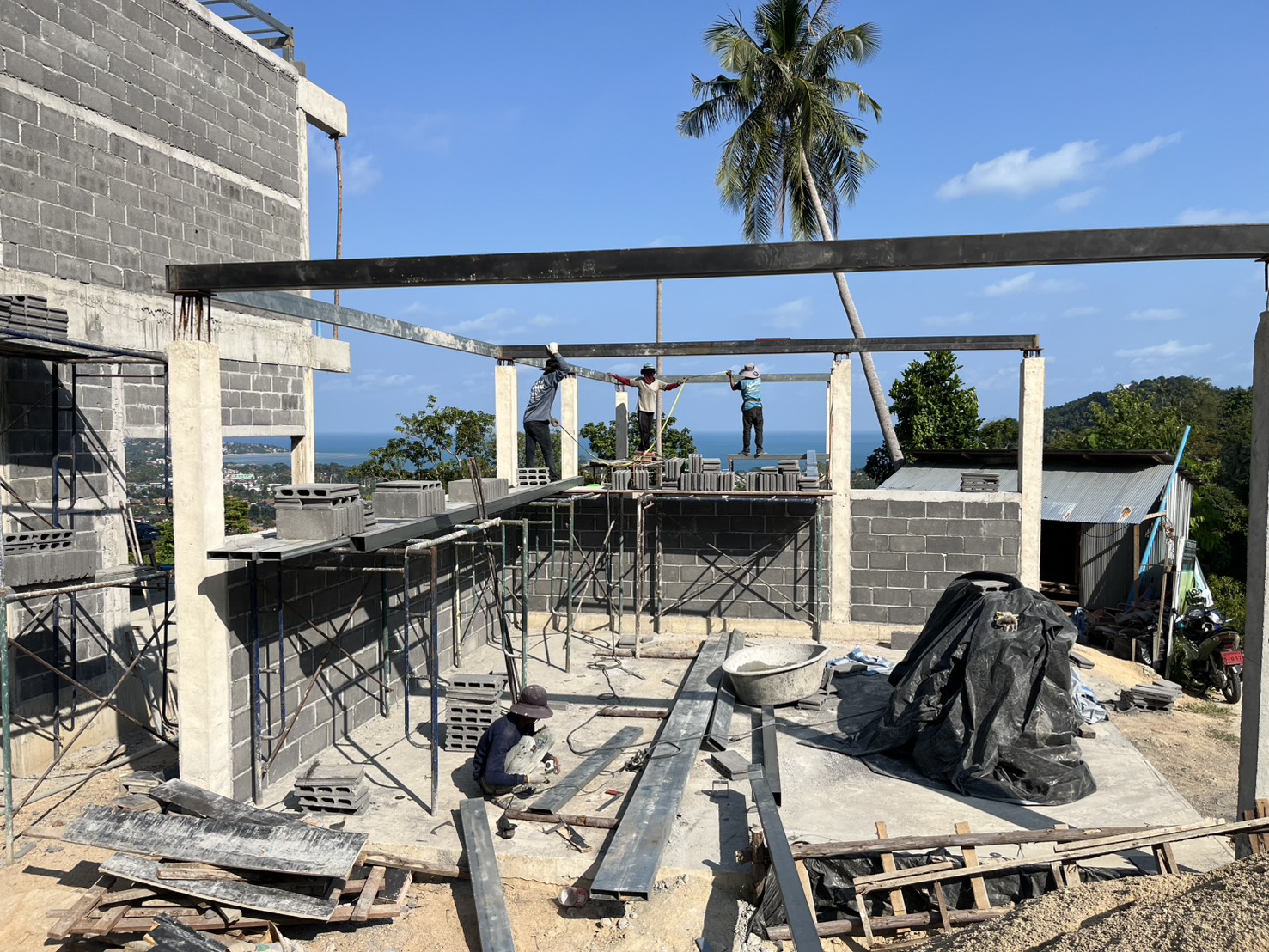

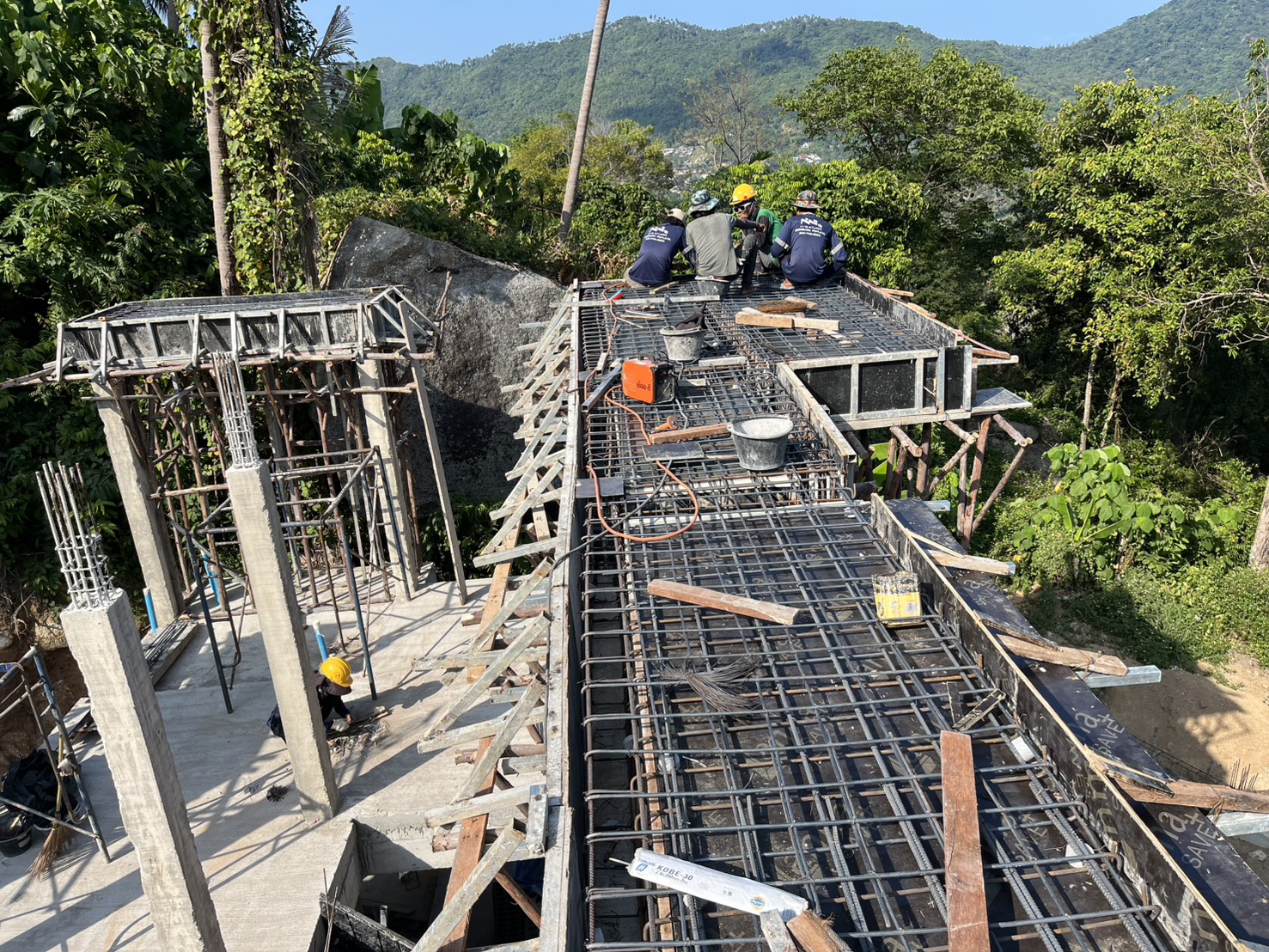

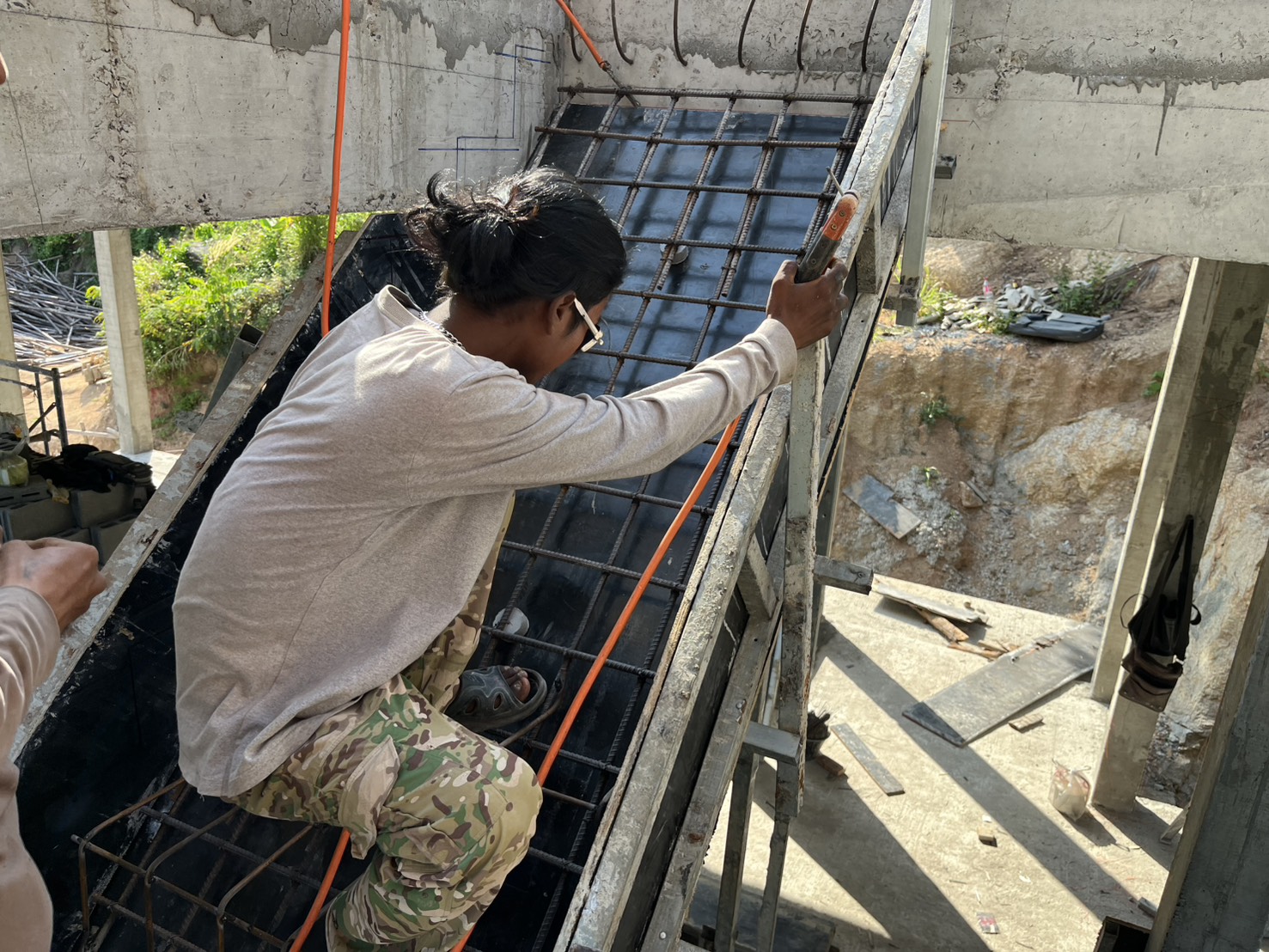

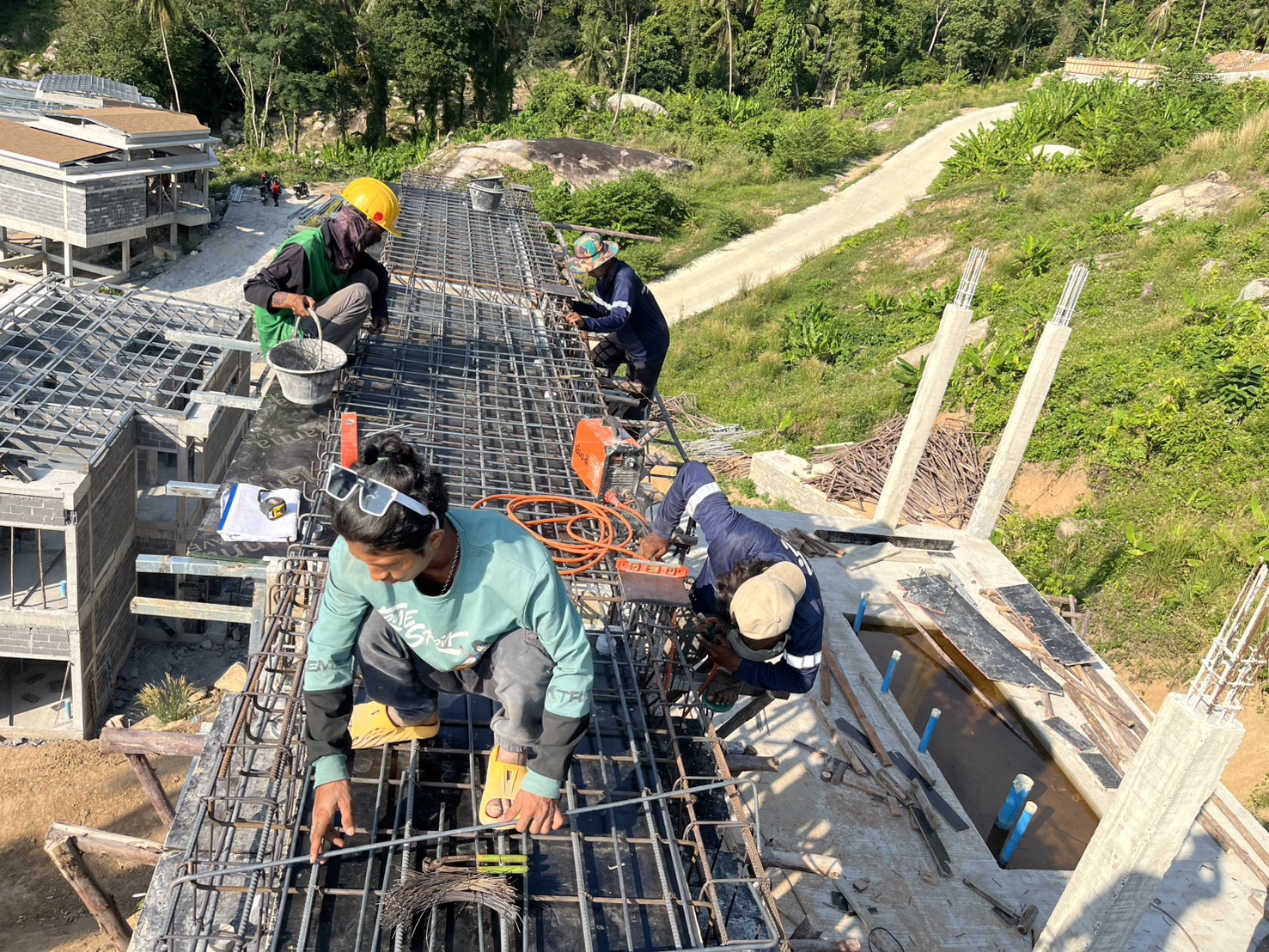

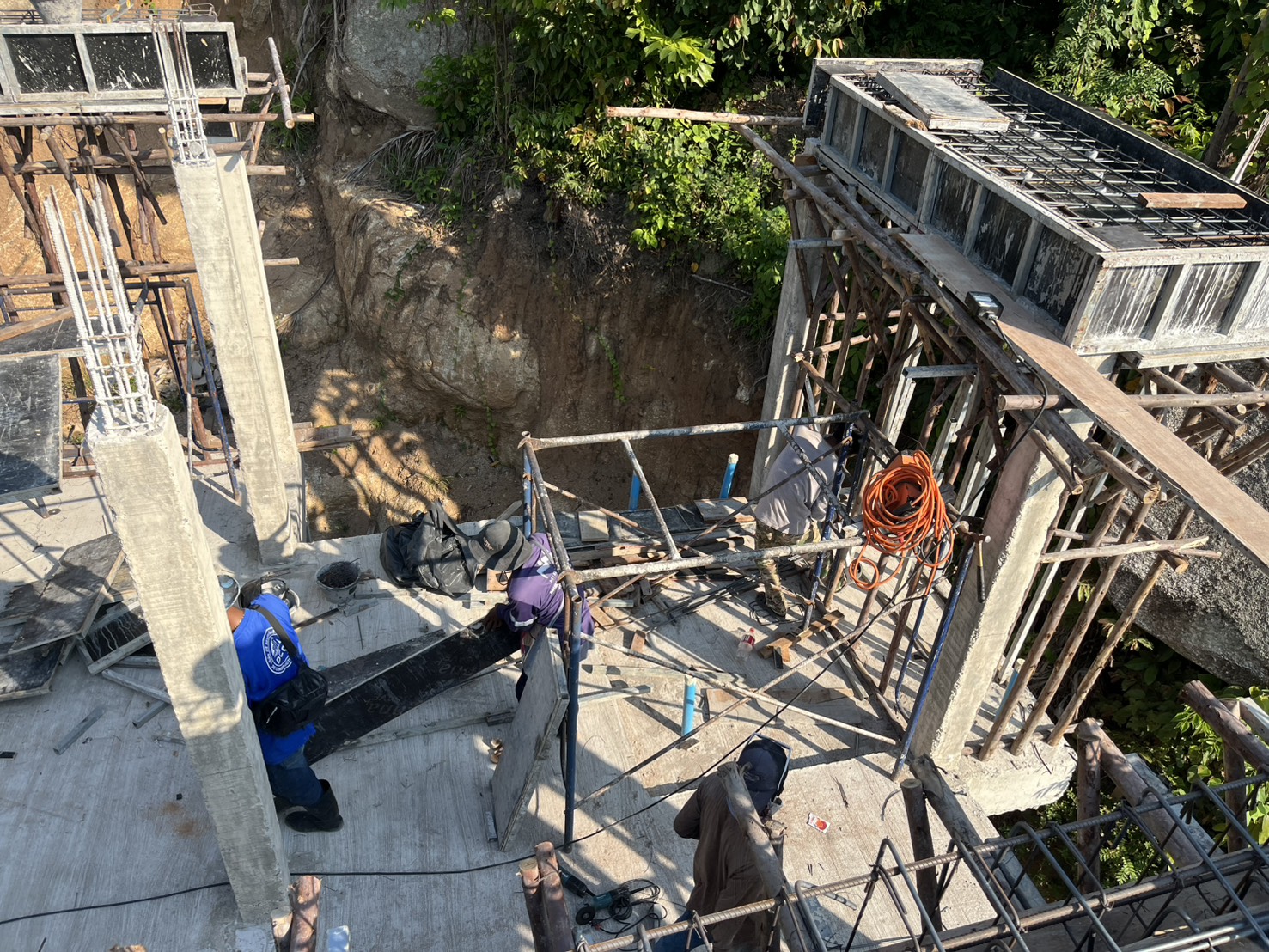

- งานโครงสร้างหลังคา: ทีมช่างเหล็ก (ชุดพี่พัตร) เข้าหน้างานจำนวน 5 คน เพื่อดำเนินงานโครงเหล็กหลังคา
- งานระบบไฟฟ้า: อัปเดตผังแสงสว่างและปลั๊ก (EE.dwg) สำหรับบ้านหลังบน ส่วนบ้านหลังล่างปรับแก้เฉพาะโซนโรงจอดรถ
- งานบริหารอุปกรณ์: ประสานงานยืมพาเลท 2 อันจากไซต์งานอื่น (ไซต์ราดี้และเซเว่น) และจัดการยืมผ้าใบสายพานยกของ 2 เส้น
รายการวัสดุและอุปกรณ์ (Materials & Logistics)
| รายการ |
แพลนการใช้งาน |
สถานะ |
| ใบตัดเหล็ก 4 นิ้ว (Cutting Discs) |
ตัดเหล็กโครงหลังคา |
เบิก 50 ใบ |

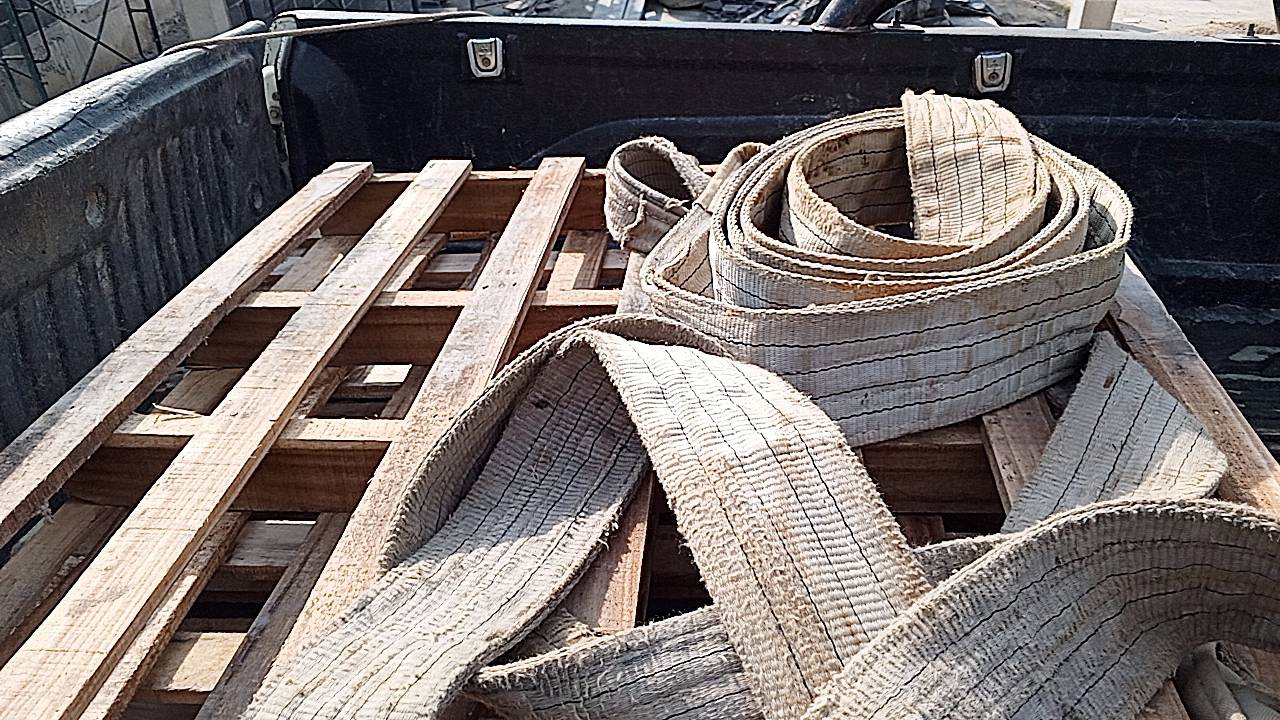

| ผ้าใบยกของ (Lifting Slings) |
สำหรับเครนยกโครงสร้าง |
ประสานย้ายจากไซต์อื่น |
| พาเลทวางของ (Pallets) |
จัดเก็บวัสดุในไซต์ |
ขอยืม 2 ชิ้น |
