รายงานความคืบหน้าประจำวัน

DAILY PROGRESS REPORT

โครงการ: หน้างานบูมมี่ (BOUMME Site)

วันที่: 21 มีนาคม 2569

รหัสรายงาน: DR-2026-03-21-001

สรุปผลการดำเนินงาน (Work Summary)

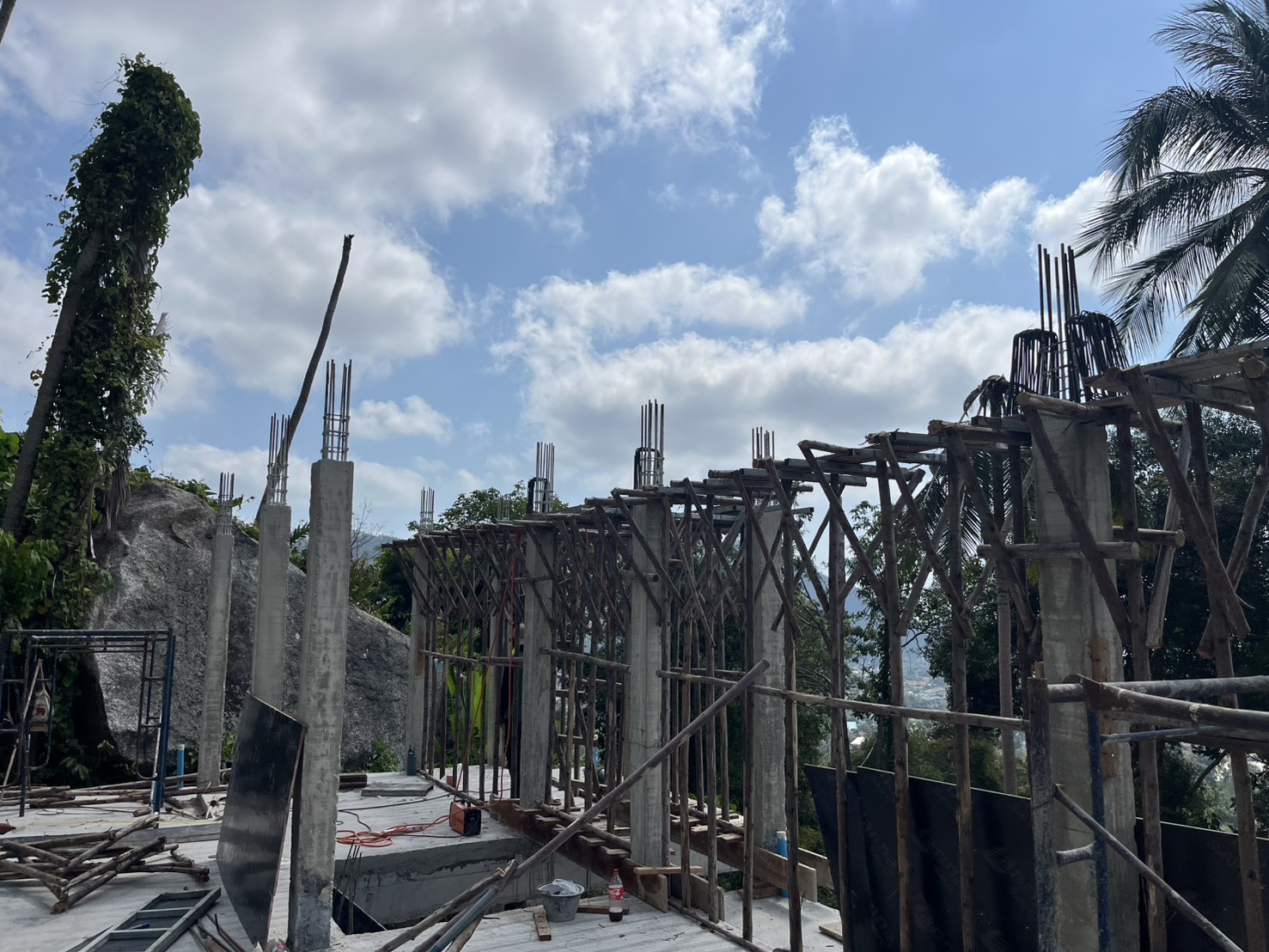

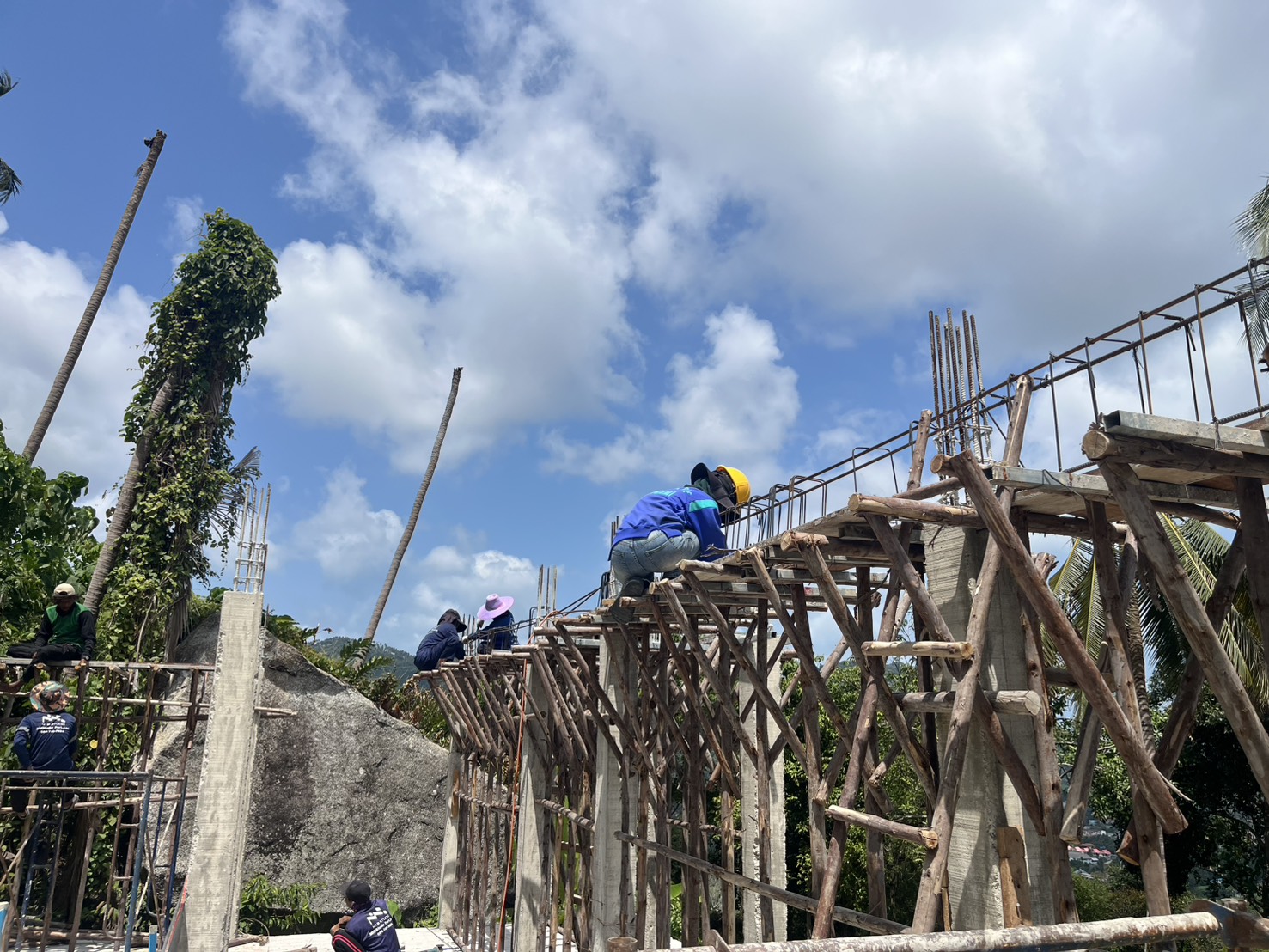

  • ประสานงานและจองคิววัสดุ: ทำการจองปูน 7 คิว (กำลัง 240) และรถเครน 16 ตัน สำหรับเทบันไดและพื้นหลังคาบ้านหลังบน (กำหนดเทวันที่ 27 มี.ค.)

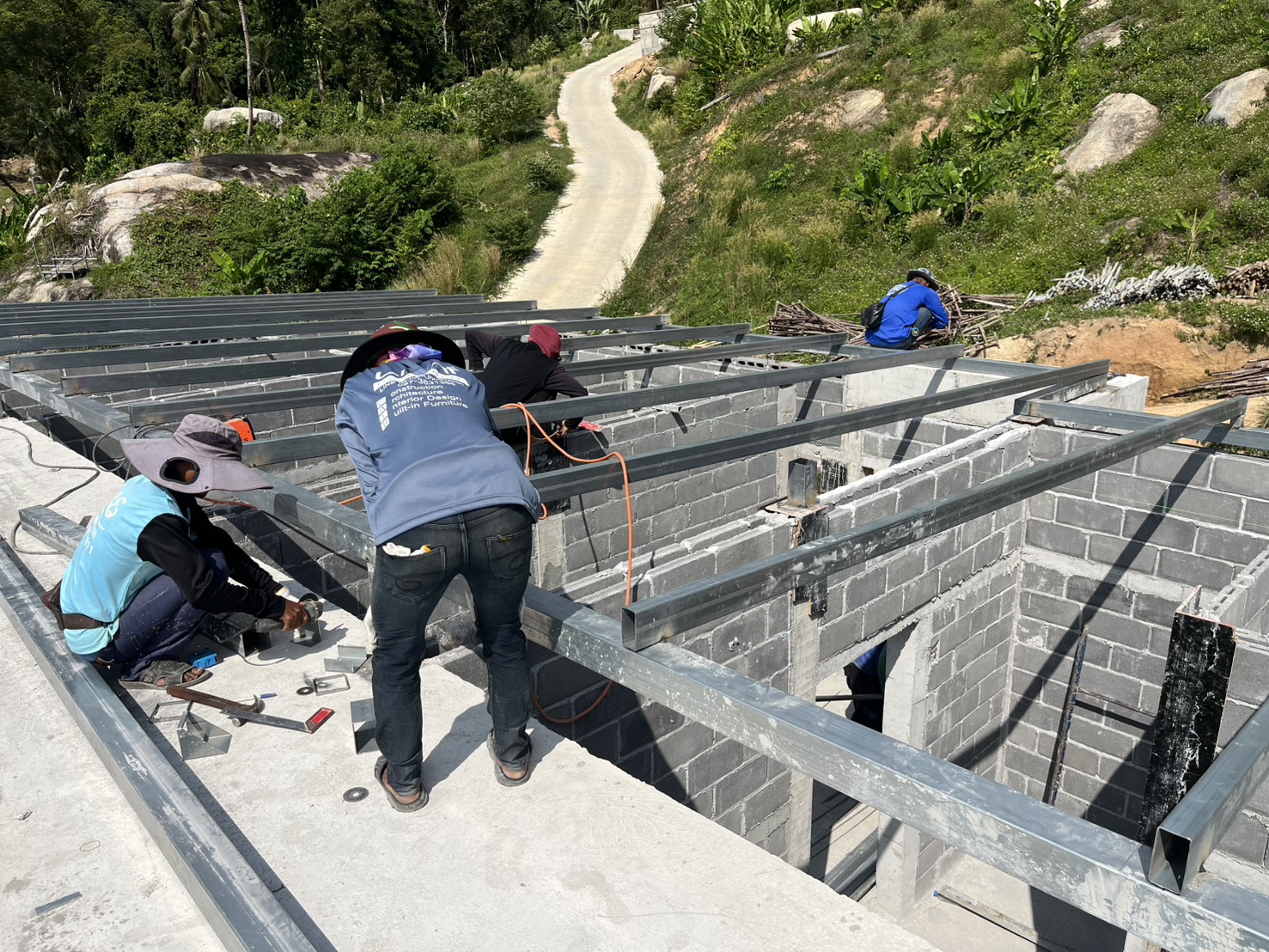

  • ทดสอบและติดตั้ง: ทดสอบเครื่องผสมปูนสำหรับใช้งานก่อฉาบ

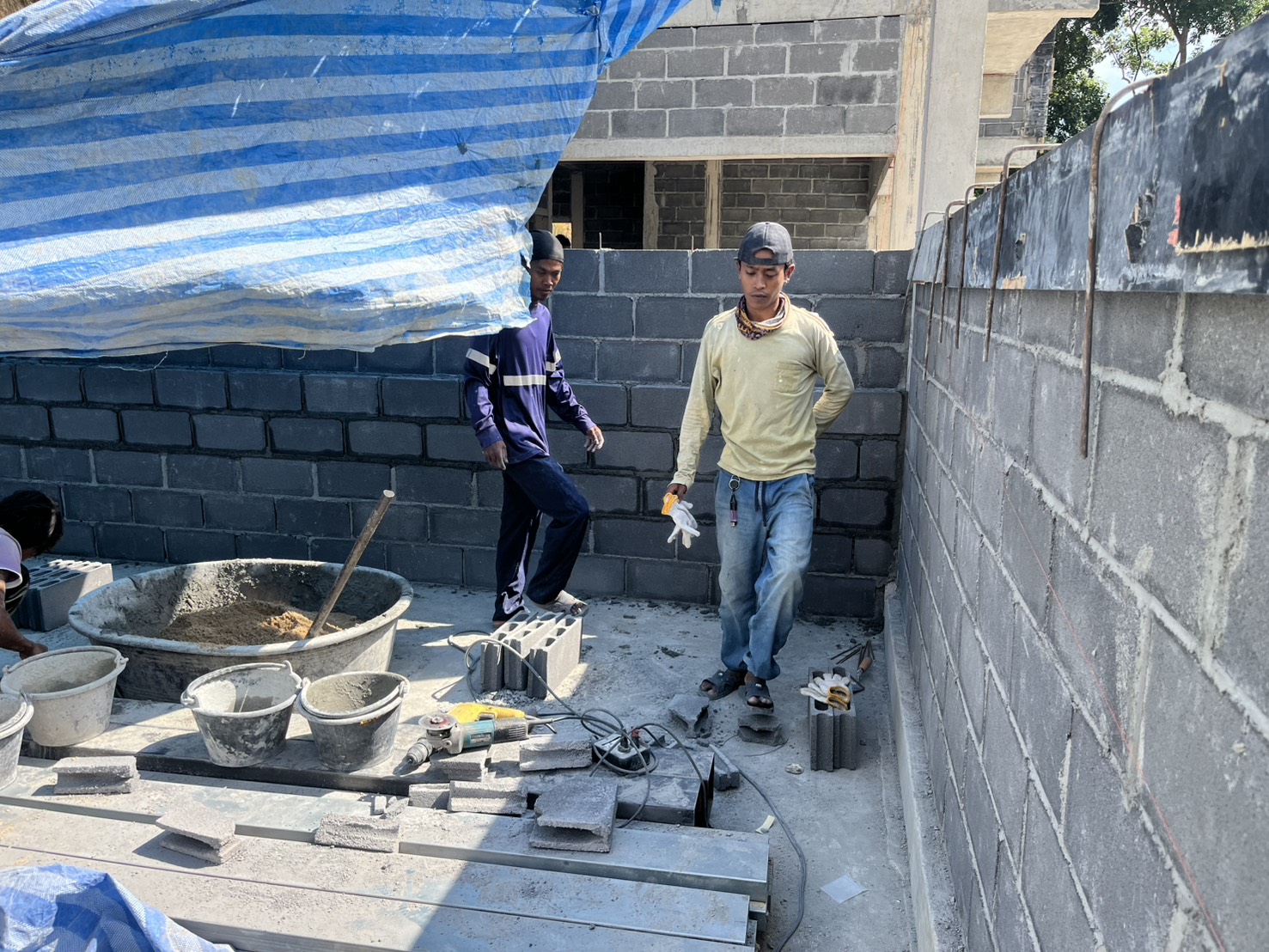

  • กำหนดจุดติดตั้ง: มาร์คตำแหน่งสเปรย์สำหรับบ๊อกปลั๊กและสวิตช์ตามรอบแปลนเพื่อให้ลูกค้าตรวจสอบก่อนผ่าผนัง
  • กระบวนการเบิกวัสดุ: เน้นย้ำทีมงานให้ออก PR ล่วงหน้า 3 วันทำงาน เพื่อให้สอดคล้องกับคิวรถจัดส่ง
รายการวัสดุและอุปกรณ์ (Materials & Logistics)
รายการ จำนวน แพลนการใช้งาน สถานะ

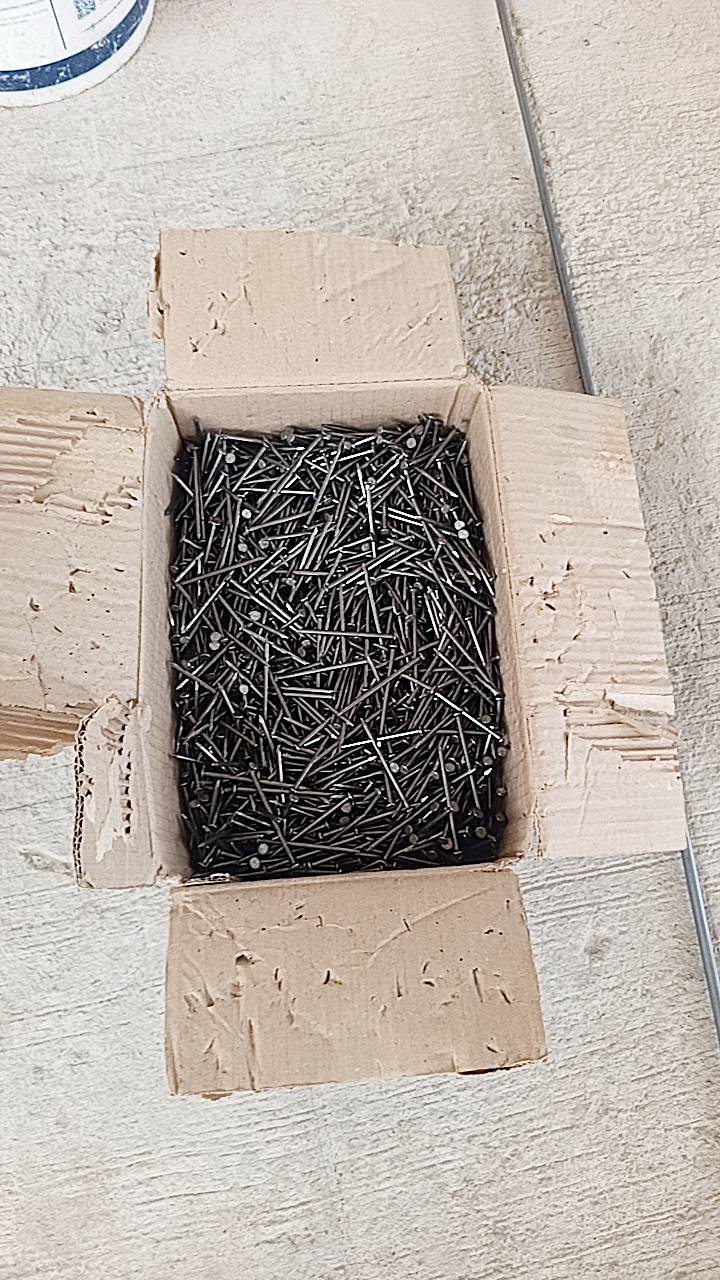

ตะปูดำ (Black Nails) 11 กิโลกรัม ทั่วไป รอนำส่ง
ปูนผสมเสร็จ (Ready Mix Concrete) 7 คิว เทบันไดและพื้นหลังคา (วันที่ 27) จองคิวเรียบร้อย
รถเครน 16 ตัน (Mobile Crane) 1 คัน เทคอนกรีตมุมสูง (วันที่ 27) คอนเฟิร์มแล้ว
แผ่นเมทัลชีท (Metal Sheet) - หลังคา สั่งสินค้าเพิ่มเติม
ปัญหาและอุปสรรค (Issues & Blockers)

🟡 ปัญหาโลจิสติกส์การขนส่ง: คิวรถส่งของค่อนข้างแน่น (มีจัดส่งถึง 2 ไซต์ในวันจันทร์) ทีมงานหน้างานจำเป็นต้องสั่งวัสดุล่วงหน้าเพื่อไม่ให้งานสะดุด

🟡 แนวทางเกี่ยวกับเครื่องจักร: เสนอแนะพิจารณาใช้งานรถสะกัดเพื่อเพิ่มความรวดเร็ว

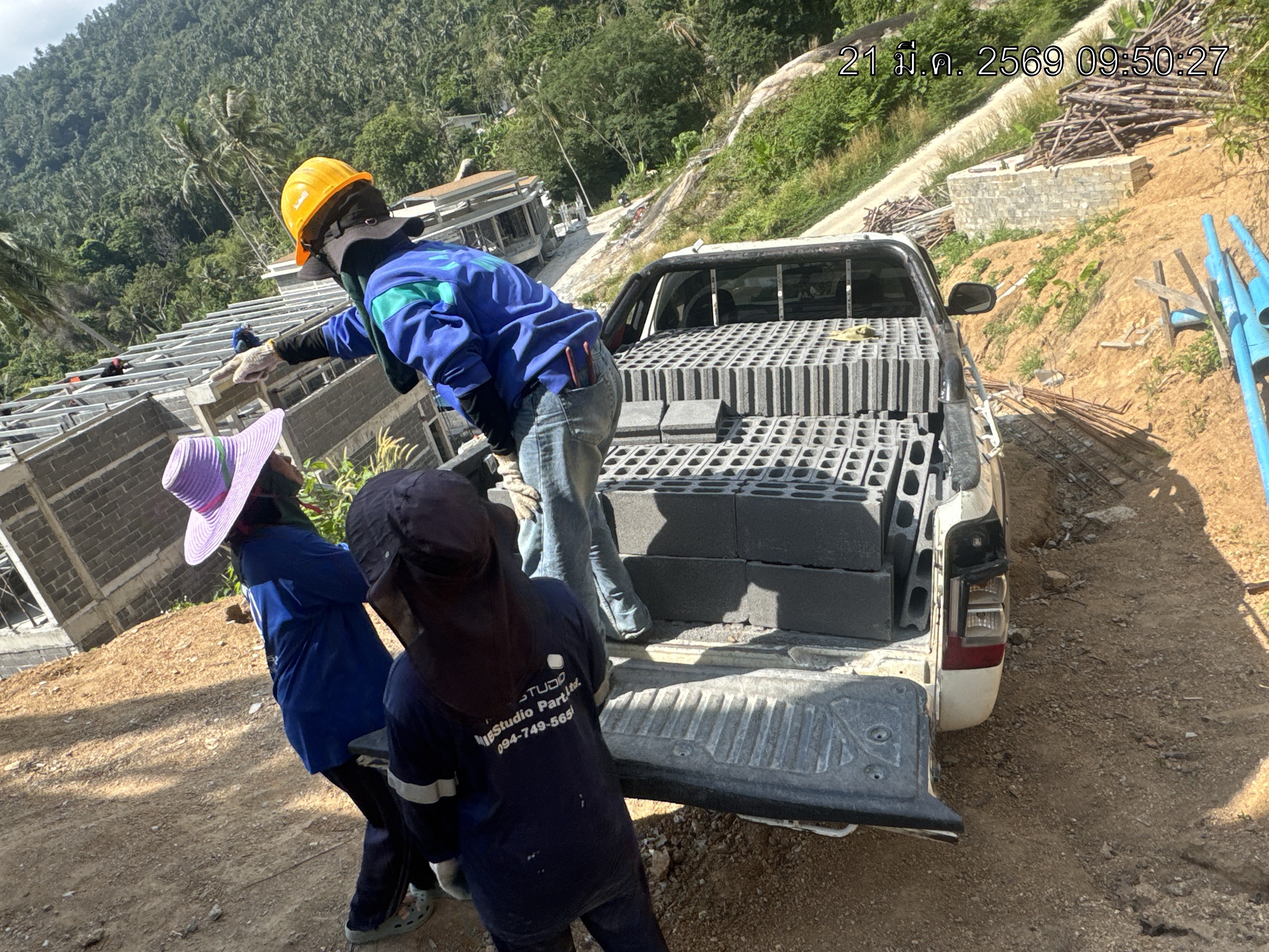

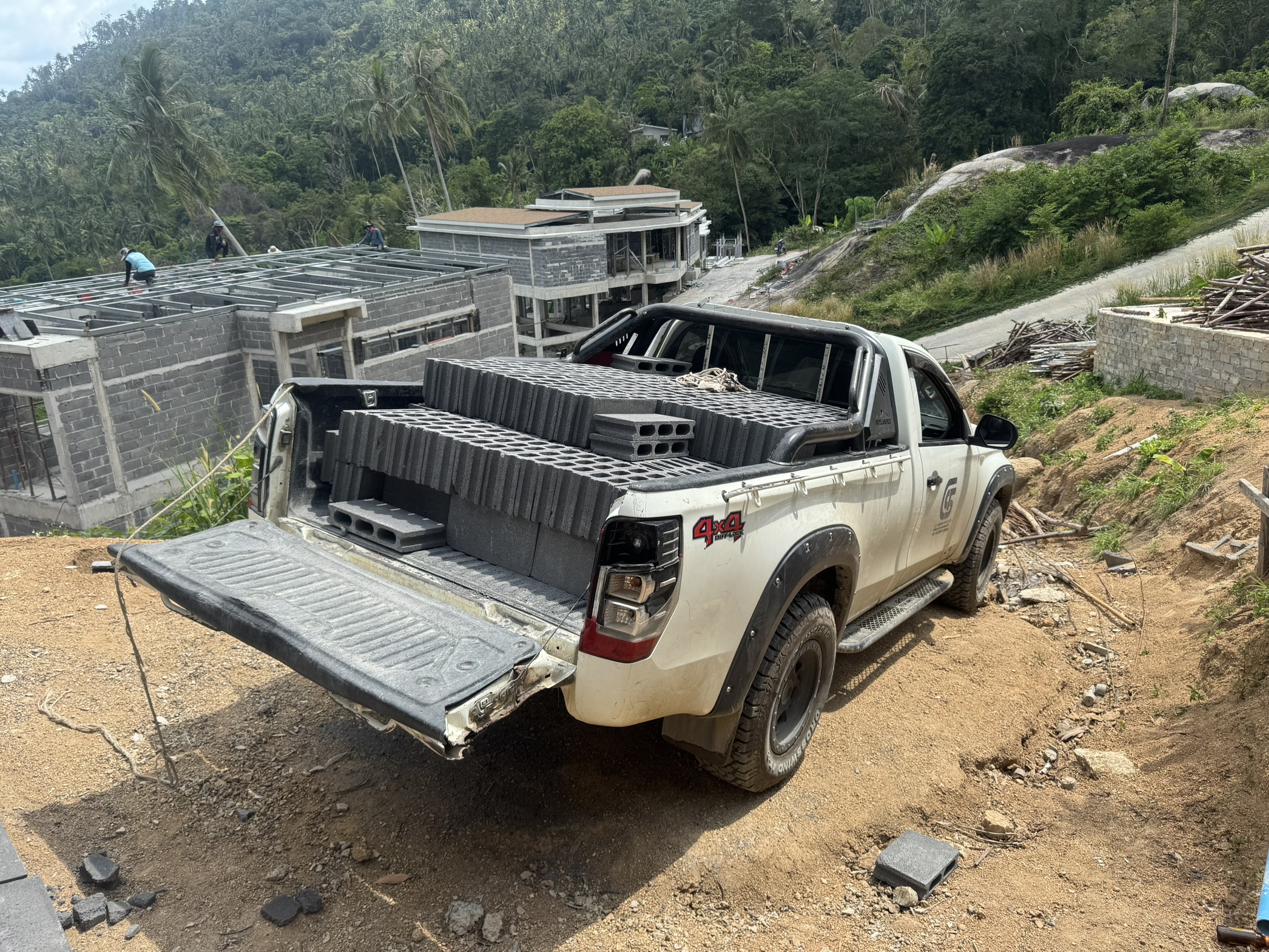

ภาพประกอบหน้างาน (Photo Gallery)
