รายงานสรุปผลประจำสัปดาห์ (Weekly Executive Report)

WEEKLY SITE LOG & STRATEGY UPDATE

โครงการ: Boomy Site (Project C1f9eabf)

รอบรายงาน: 1 - 7 เมษายน 2569

เป้าหมายผู้รับรายงาน: Project Owner, Project Manager

สรุปการปฏิบัติงานภาพรวม (Executive Summary)

สถานะภาพรวม (Overall Status)

ดำเนินงานต่อเนื่อง (On Track)

กำลังพลเฉลี่ย (Avg Manpower)

14 คน/วัน

ความท้าทายหลัก (Key Challenge)

การเปลี่ยนแปลงแบบโครงสร้าง

บทสรุปผู้บริหาร: ในสัปดาห์แรกของเดือนเมษายน โครงการเน้นหนักไปที่งานก่ออิฐมวลเบา (Superblock) ทั้งในส่วนบ้านหลังบนและส่วนต่อขยายโรงจอดรถบ้านหลังล่าง มีการปรับแบบหน้ากว้างของประตูสไลด์ (อัพเกรดความสูงจาก 2.05 ม. เป็น 2.40 ม.) รวมถึงการจัดเตรียมงานทับหลัง มีความล่าช้าในงานโครงเหล็กหลังคาเล็กน้อยเนื่องจากการตัดสินใจเสริมเสาเพิ่มที่โรงจอดรถและการบริหารกำลังคนของผู้รับเหมาช่วง แต่ไม่ส่งผลกระทบต่อแผนวิกฤติ (Critical Path)

แผนงานก่อสร้างและไทม์ไลน์ (Gantt Chart Timeline)

หมายเหตุ: ไทม์ไลน์โฟกัสในช่วงสัปดาห์ที่ 1 - 7 เมษายน 2569

gantt title Boomy Site - Weekly Schedule 1-7 Apr dateFormat YYYY-MM-DD axisFormat %d %b section งานบ้านหลังล่าง เตรียมงานก่อโรงจอดรถ :done, a1, 2026-04-01, 2d ก่อผนังอิฐซุปเปอร์บล็อค :active, a2, 2026-04-01, 7d เข้าแบบเทเอ็นพาราเป็ด :active, a3, 2026-04-02, 3d เทเคิร์ปและเกร๊าท์หัวเสา :active, a4, 2026-04-02, 4d section งานบ้านหลังบน ก่อผนัง ชั้น 1 :active, b1, 2026-04-01, 7d ปรับแก้กรอบประตูหน้าต่าง :done, b2, 2026-04-02, 2d งานเหล็กหลังคา :active, b3, 2026-04-07, 3d section โลจิสติกส์ รับมอบอิฐมวลเบาเพิ่ม 500+ :done, c1, 2026-04-01, 1d เบิกตู้เชื่อม/เครื่องมือ :done, c2, 2026-04-04, 2d

ความคืบหน้าโครงการ (Site Progress)

พื้นที่ (Zone) รายละเอียดงาน (Task Description) วันที่ดำเนินการ (Dates) สถานะ (Status)
ภาพรวม ปรับระดับความสูงของชุดประตูอลูมิเนียมบานสไลด์ จาก 2.05 ม. เป็น 2.40 ม. 2 เม.ย. เสร็จสิ้น

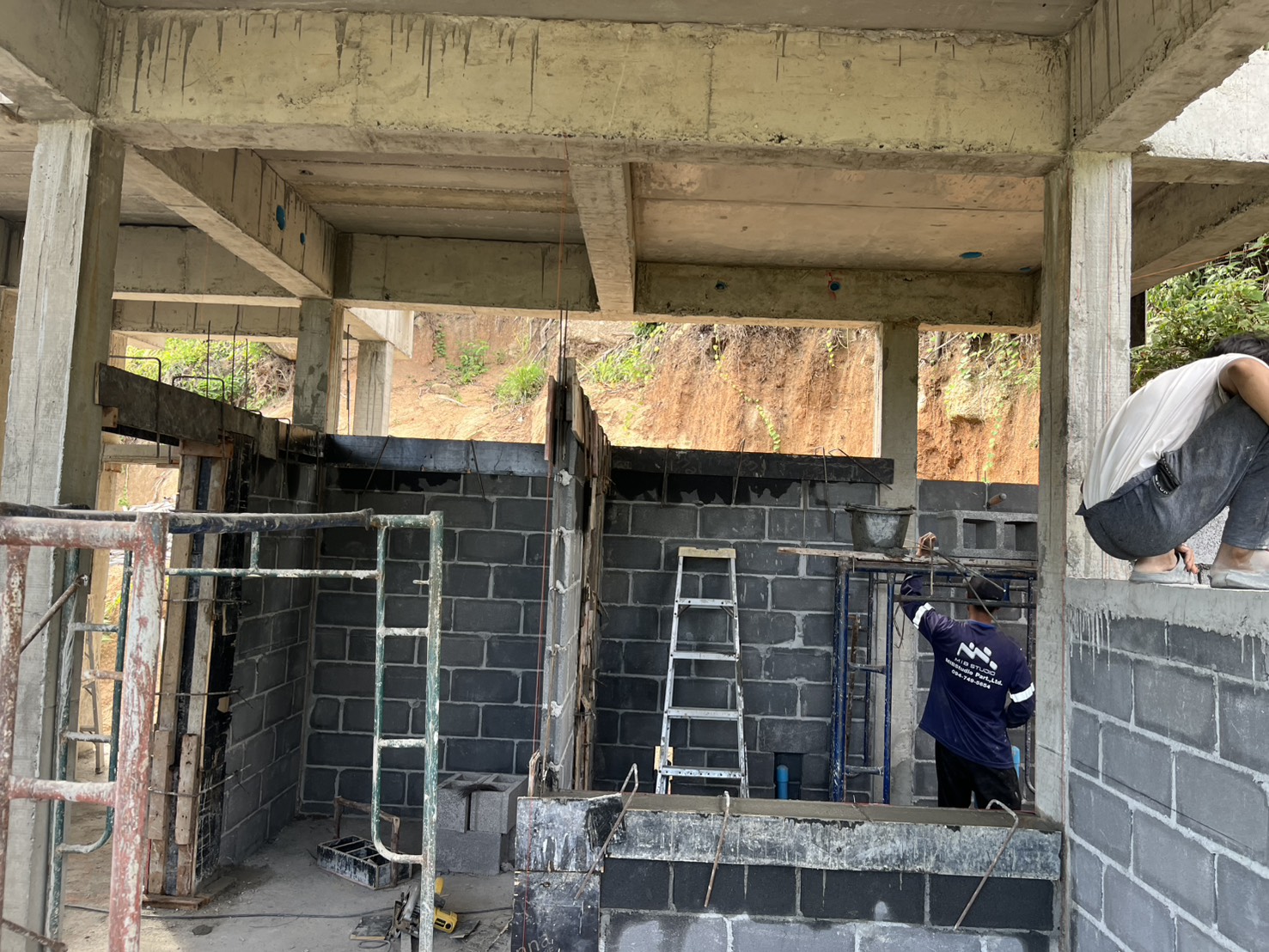

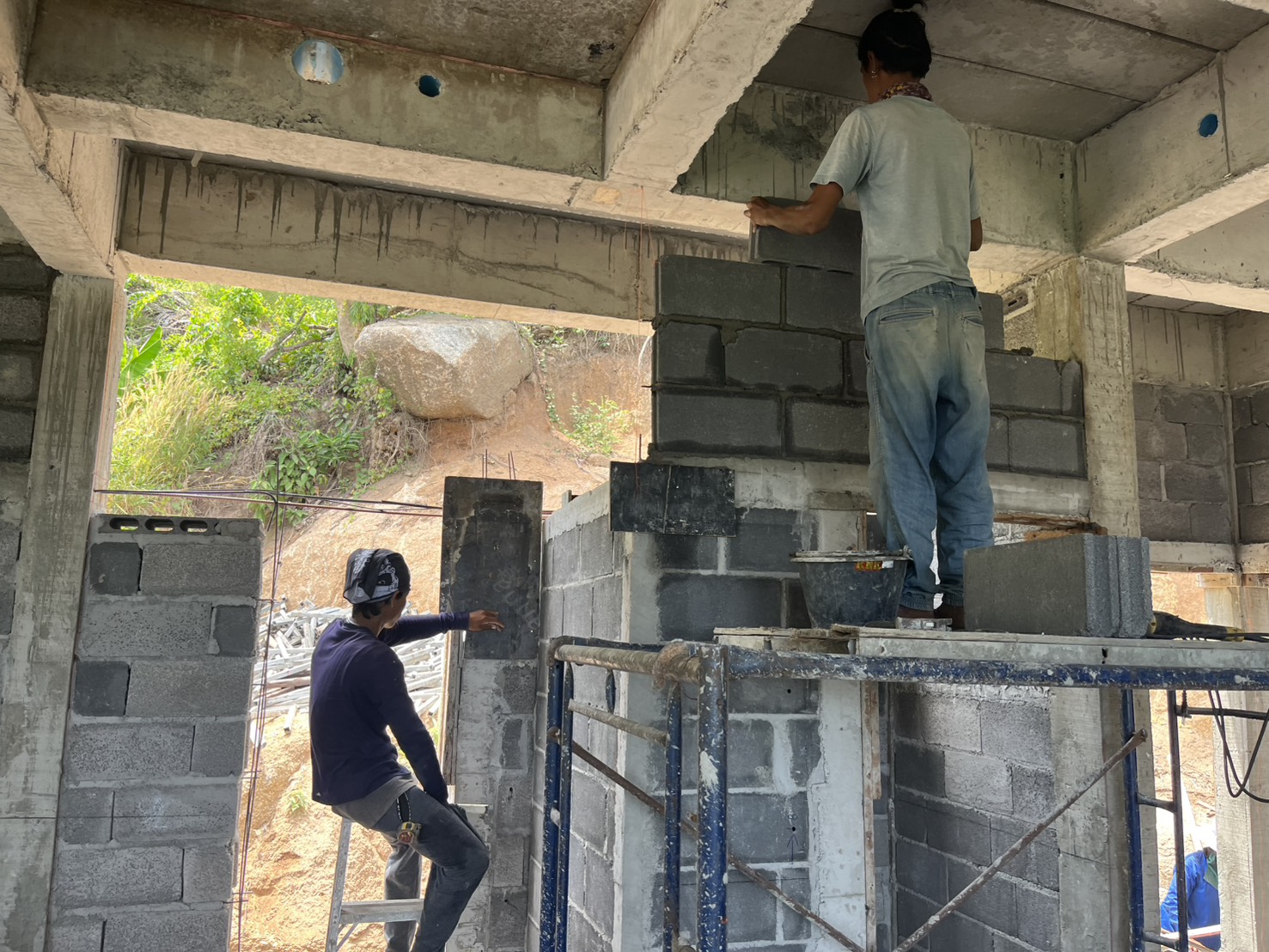

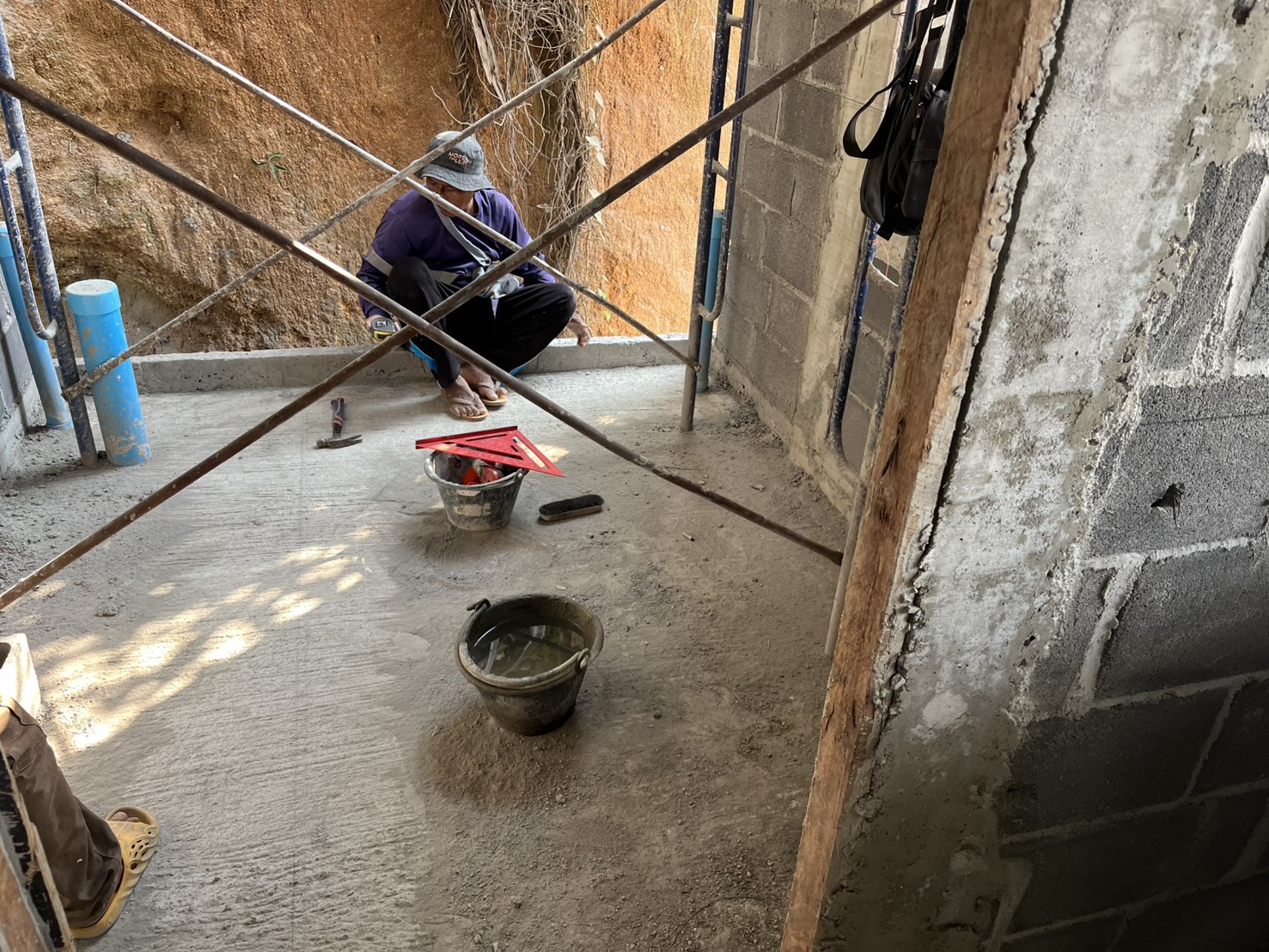

บ้านหลังล่าง ก่ออิฐซุปเปอร์บล็อค โรงรถ (เว้นบล็อกเพื่อเกร๊าท์หัวเสาก่อน) และเข้าแบบพาราเป็ด 1 - 4 เม.ย. กำลังดำเนินการ

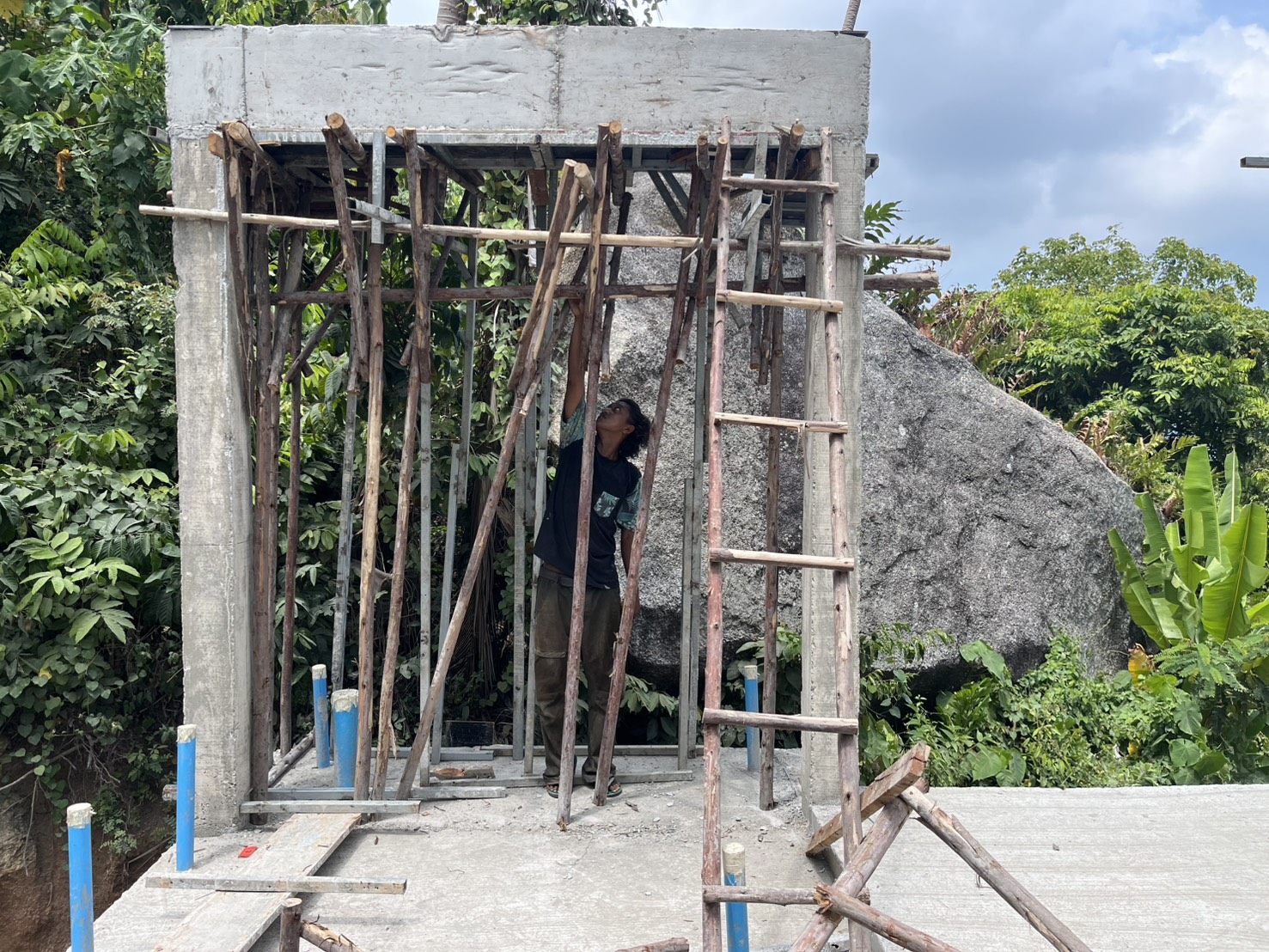

บ้านหลังบน ก่อผนังชั้น 1 และเตรียมค้ำยันรื้อพื้นหลังคา 1 - 7 เม.ย. กำลังดำเนินการ

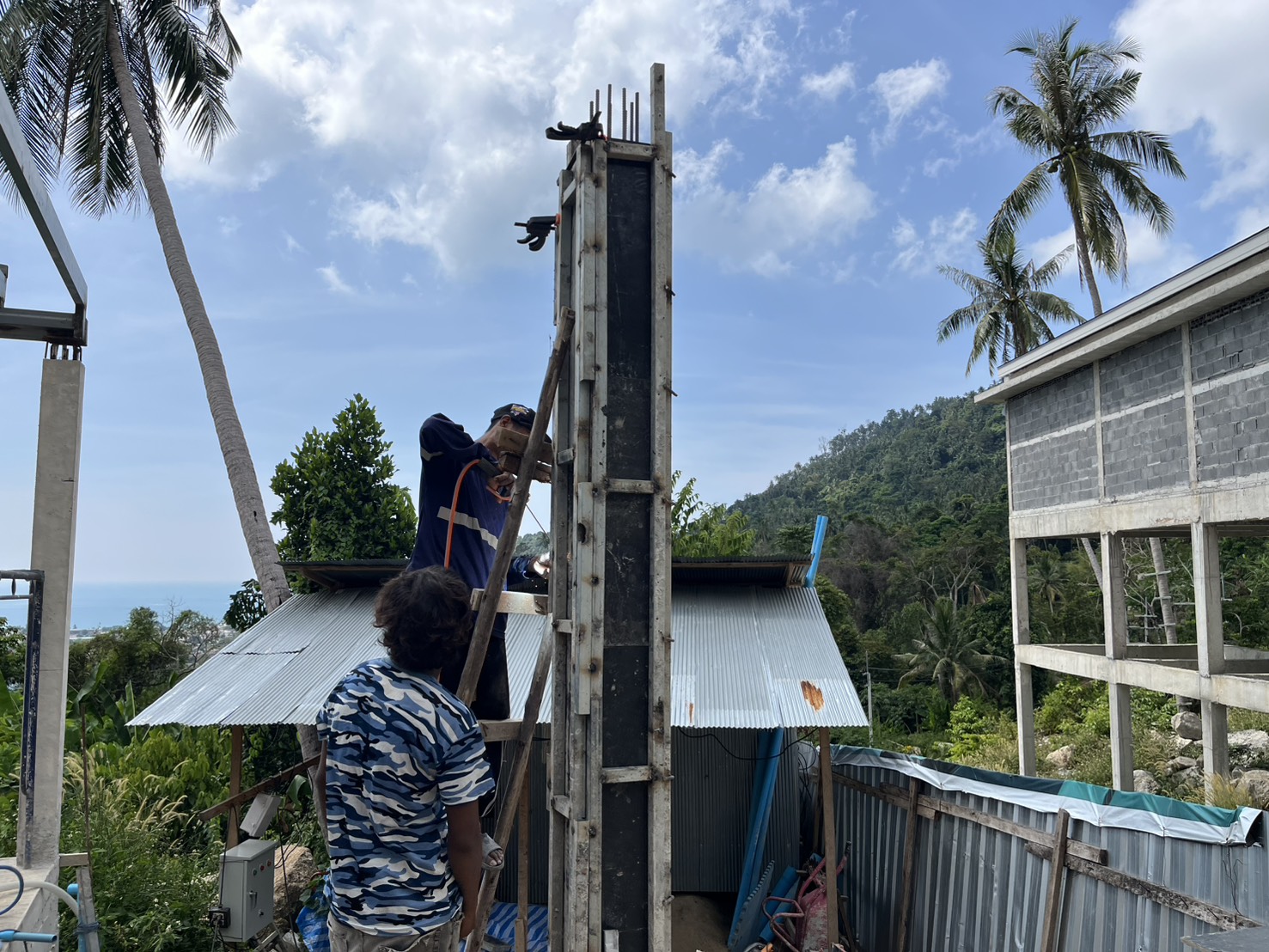

บ้านหลังล่าง แก้ไขเปลี่ยนแผน: เพิ่มเสาโรงจอดรถ และเลื่อนกำหนดการทำโครงหลังคา 5 - 7 เม.ย. ปรับแผนรอดำเนินการ

ปัญหาอุปสรรคและแนวทางแก้ไข (Problems encountered & Forcing Solutions)

อุปสรรค 1: วัสดุอิฐซุปเปอร์บล็อคมีความเปราะบาง (1 เม.ย.)

อิฐมวลเบามีลักษณะการอัดแน่นน้อย ทำให้ขอบแตกง่ายเวลาขนย้าย และยากต่อการเคาะเพื่อจัดแนว (Alignment) อาจทำให้แนวก่อคลาดเคลื่อน

✔ แนวทางแก้ไขของโครงการ: ทีมช่างก่อได้รับแจ้งพฤตติกรรมของวัสดุและถูกสั่งให้ปรับน้ำหนักมือรวมถึงใช้วิธีจับระดับแบบประณีตขึ้น แม้ว่าความเร็วช่วงแรกช้าลง แต่เมื่อคุ้นชินหน้างาน ผลลัพธ์กลับทำได้รวดเร็วขึ้น

อุปสรรค 2: ทีมเหล็กหลังคาไม่สามารถเข้าหน้างานตามกำหนด (5 เม.ย.)

สืบเนื่องจากมีการเพิ่มรายการเสาโครงสร้างที่โรงจอดรถ ผู้รับเหมาจึงรวบรวมคนไปลุยงานอื่นชั่วคราวเพราะงานไม่ต่อเนื่อง

✔ แนวทางแก้ไขของโครงการ: PM ตัดสินใจเลื่อนกำหนดเข้าหน้างานของชุดเหล็กหลังคาไปเป็นวันที่ 7 เม.ย. ระหว่างนั้นเร่งคุมทีมผสมปูนเพื่อเทเอ็นพาราเป็ด และเทเคิร์ปรอการก่อ

อุปสรรค 3: หัวหน้าช่างบาดเจ็บ (2 เม.ย.)

หัวหน้าช่างมีอาการตาอักเสบ ต้องลาหยุดงานกะทันหัน 1 วัน

✔ แนวทางแก้ไขของโครงการ: มอบหมายผู้ช่วย (คุณสุรศักดิ์/คุณฝน) ขึ้นไปดูแลหน้างานแทน เพื่อไม่ให้งานหยุดชะงัก

ระบบโลจิสติกส์การจัดการวัสดุ (Supply Chain & Logistics)

รายการวัสดุ/เครื่องจักร (Material/Machine) แพลนการใช้งาน (Usage) สถานะ (Status)
อิฐมวลเบา Superblock เพิ่มเติม 500+ ก้อน ใช้งานก่อผนังบ้านบนและล่างต่อเนื่อง นำส่งเรียบร้อย (1 เม.ย.)
ทราย งานก่อ และฉาบเอ็น นำส่งหน้างาน (4 เม.ย.)
ตู้เชื่อมไฟฟ้า เพิ่ม 1 ตู้ ทำทับหลังโรงจอดรถ เบิกจากสโตร์ (4 เม.ย.)
ตะปูดำ 3 นิ้ว (9 กก.) + ใบตัดเหล็ก (30 ใบ) อุปกรณ์สิ้นเปลืองสำหรับงานเข้าแบบ/เหล็ก เบิกจากสโตร์ (6 เม.ย.)
